HYBAR海霸钢铁系列EB-5项目2025年一季度项目进展

HYBAR海霸钢铁系列EB-5项目的季度进展报告如期而至。5月正值一年中最富朝气的时节,大地复苏万物蓬勃。

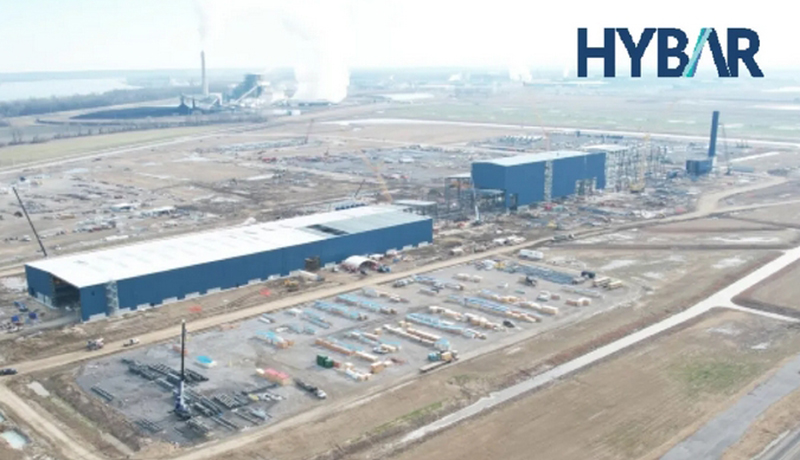

HYBAR海霸钢铁厂的建设也迎来了质的飞跃,从三月底的航拍镜头可以看到,厂区建筑主体已经非常完整地矗立起来,厂区西侧、西南以及南侧的三大片太阳能光伏板的安装也已完成,规模之大令人惊叹。

根据海霸钢铁管理团队的最新消息,目前的建设进度准时且比计划略有提前,预计将于最晚6月底完成设备的安装,开始钢筋产品的试生产工作。此后的数月中,厂区施工和设备调试等工作将同期进行,最终竣工时间预计为2025年10月左右。

作为HYBAR海霸钢铁系列EB-5项目之一且现阶段深受市场关注的“松州5号:HYBAR Power海霸供电配套”项目,其建设进度同样超预期,目前工期较原定计划稍有提前,预计将于2025年9月竣工。

除了上文航拍中呈现的巨大光伏园,其他电气安装工作正在进行中,小编从各渠道为大家搜罗到了更为清晰的航拍图,以及下图电池储能系统BESS的安装也顺利完成,这些巨型“电池”将作为未来电力供应重要的调节手段,为钢厂的运行提供持续且清洁的能源供应(2025年4月图)。此外“松州4号:HYBAR Terminal海霸综合枢纽”包括厂区通往港口的重型公路、铁路铺设、以及港口本身的建设也都在有条不紊的推进中。

建设方面,2025年一季度厂区土建部分的作业比重进一步减少,在总承包商Lexicon的带领下,近10组分包及专业工程团队的工作中心更侧重于将厂房钢结构、外立面和屋顶模块尽快安装就位。

而内部,生产设备以及配合设备安装的地基、管线、照明水电等工程则较上一报告周期明显提速,未来这家高科技钢厂的“内脏”部分已初见雏形。下面我们分别按月份看下更为细致的建造进展。

一月厂区土建部分主要进展:



  • 水处理厂至泵的管线铺设
  • 厂区剩余地下管线继续测试中
  • 喷淋系统罐、空压机和泵房地基建设中
  • 砂滤区、泵房、污泥处理厂、沉降池等建设
  • 空气压缩机、补充排污设备安装
  • 主接收变电站、配电站地基建设中

一月厂房综合体主要进展:



  • 烟气处理厂管道的预组装和过滤平台设备焊接
  • 烟气处理厂楼梯安装
  • 1号2号电气控制室设备、照明和插座安装
  • 在熔炼车间、连铸机、轧机区内外部安装照明
  • 连铸机控制室地基施工
  • 辊轧车间维护平台和实验室地基施工
  • 一月份共安装2,083立方码混凝土和499,329磅钢筋
  • 继续厂房主体钢结构、屋顶模块、建筑板墙的安装,该部分1月总计13,632工时

一月产线设备安装进展:



  • 电弧炉倾斜平台安装
  • 连连铸机结构开始安装
  • 继续安装冷却床传送带
  • 垂直连续式卷取机设备开始安装
  • 4号和5号剪切机开始安装并调整

二月厂区土建部分主要进展:



  • 水处理厂水泵安装完成、照明和其他设备安装中
  • 主接收变电站、配电站地基完工
  • 物料转运站地基开始施工
  • 喷淋系统罐、空压机和泵房地基建设中
  • 砂滤区、泵房、污泥处理厂、沉降池等建设

二月厂房综合体主要进展:



  • 烟气处理厂变压器设备至驱动柜的安装
  • 1号2号电气控制室设备安装完成
  • 继续在轧机区段安装照明和设备
  • 连铸机控制室地基完工
  • 辊轧车间维护平台和实验室地基完工
  • 继续厂房主体钢结构、屋顶模块、建筑板墙的安装,该部分2月总计9,258工时

二月设备安装进展:



  • 继续安装电弧炉和钢包炉平台
  • 开始安装钢包炉龙门架和立柱底座
  • 预组装钢包轨道底座、炉罩升降装置
  • 继续连铸机结构安装
  • 继续安装辊轧机的管道和支架
  • 继续安装冷却床传送带和设备
  • 继续安装和调整垂直连续式卷取机设备

三月厂区土建部分主要进展:



  • 水处理厂、补给排污区域管线和设备安装
  • 物料转运站地基、喷淋系统罐和泵房地基完工
  • 砂滤区、泵房、污泥处理厂、沉降池等建设接近尾声

三月厂房综合体主要进展:



  • 继续安装熔炼车间与烟气处理厂管道平台
  • 电弧炉与钢包精炼炉高架混凝土桥面施工
  • 继续厂房主体钢结构、屋顶模块、建筑板墙的安装,该部分3月总计10,300工时

三月设备安装进展:



  • 继续安装电弧炉和钢包炉平台
  • 开始安装电弧炉结构和钢包炉结构、管道支架和管道系统
  • 继续连铸机结构安装、过程中进行方案微调
  • 连铸机输出端设备设定和校准
  • 继续安装冷却床传送带和设备
  • 继续安装和调整垂直连续式卷取机设备
  • 开始安装钢包炉和电弧炉的物料输送系统
  • 开始预组装电弧炉料仓和料斗

随着产线调试和试生产的临近,我们也发现HYBAR海霸钢铁的商务团队于近期对外公布了首批面向市场的产品计划:分别是直条钢筋系列Straight Rebar以及盘条钢筋系列Spool,这两个系列对应的产品等级、型号以及在美国和加拿大两国不同的交付规格等信息赫然在列。

虽然产线还未轰鸣,但从今年三月的两篇公开报道《Hybar expansion still on the table as Arkansas mill startup nears》和《Hybar steel eyes Arkansas for future mill expansion amid $700M rebar project》中我们可以一窥海霸产品广阔的前景和市场的肯定。

报道中,海霸首席执行官David Stickler公开表示:“我们受到了螺纹钢采购界的热烈欢迎,以至我们已开始寻找扩张机会。” 当海霸钢铁投产后,团队将积极寻找并考虑接下来的两家或以上新工厂的投资,其中一家可能依旧位于阿肯色州。其他几处潜在选址可能位于南卡罗来纳、佐治亚、爱达荷或华盛顿等州,但暂时无法公布更多。不过David也表示:不断变化的关税政策给扩张带来了挑战。在联邦政策明朗之前,会对新钢厂的投资计划持续评估但不会搁置,一旦最终结果明朗,实际上反而可能会加快投资计划。

David Stickler及其团队领导下的“钢铁帝国”,从早期的BRS大河特种钢铁到即将投产的海霸,其商业模式、产品结构、先进技术、环保理念以及卓越的管理和行业经验可谓全面开花,多赢成功。 同样,我们在三月的新闻报道《Hybar steel invests $500K in Mississippi County’s housing incentive program》中获悉:海霸钢铁作为行业合作伙伴加入了密西西比郡的“Work Here. Live Here.在此工作,在此生活”住房激励计划,海霸投资50万美元,帮助员工在该地区购房,成为第15位参与该项目的雇主。

密西西比郡经济发展局官员也表示:非常高兴海霸加入这一计划,这将帮助我们继续吸引和留住高素质员工,以填补当地日益增多的优质岗位空缺,该计划已产生了显著影响。David Stickler也表示:海霸除了提供优厚的工资、完善的医疗保障、全勤奖励之外,该住房计划也帮助公司在福利方面更上一层楼。可见除了优异的商业成功,海霸同样是一家极具社会责任的公司,这一切也源于它成功的商业并使之良性循环起来的能力。

同样,源于和David Stickler及其团队十余年的通力合作,我们深感优秀团队和互信互赖来之不易,松州区域中心力求时刻与其团队保持紧密联系,为松州区域中心这一EB-5行业的口碑品牌,持续注入诚信的服务和优质的投资项目。

最后,我们借本文的机会向您带来几则简讯。松州区域中心母公司,创设于1957年的原阿肯色资本集团Arkansas Capital Corporation,现已正式更名为ACC Capital Corporation。随着集团业务的发展、融资规模的扩大,以及业务覆盖区域从阿肯色及其周边扩展至全美各地,原集团名已不能匹配现有业务的增长,所以管理层决定更名,这也标志着集团发展的重要里程碑之一。

在行业方面,松州区域中心在北美的团队悉数出席了4月28-30日IIUSA在休斯顿举办的2025 EB-5 Industry Forum & Annual Membership Meeting,今年是这一重要行业会议举办的第15个年头。

作为本届IIUSA董事之一的松州区域中心董事总经理Rush Deacon先生参与了重要的圆桌论坛环节。松州区域中心一贯重视并身体力行地参与各EB-5行业组织和会议,并不遗余力地为行业的健康发展和投资人的利益发声,致力于成为EB-5行业最具口碑与担当的参与者之一。





更多内容欢迎添加“加凯小助手”微信

jiakaiyimin

*扫描下方二维码,或添加上方微信号
